第三章 配管和地板混凝土

配管

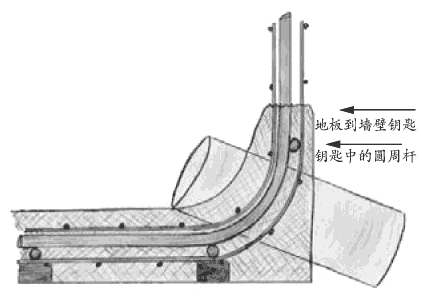

在安置地板混凝土前,先清洗储水箱的出口和管子。清洗储水箱的管子如图所示穿过墙壁到地板钥匙。管子直径应该是7到10厘米。这个管子被轻微地向下安置,它的内表面在完工的混凝土地板表面上面的下面一点。出口管子通常被安置在地板上面5-10厘米。于是沉积在储水箱地板上的沉积物被留在后面。出口可以安装在墙壁上。为了防止火警,一个内部的出水口保持底部有一半的水(通过出口在底部附近的第二个管道),这个内部的出水口在墙壁的中间。

在储水箱的阴影处安置塑料管,这是因为太阳光会分解塑料使它变得易碎。粘合一厘米正方形的管子材料到管子上是一个好的想法,这样一来,如果用板钳连接穿线的管子配件,管子就不会转动。在去除夹钳之前,使用夹钳并且让胶浆粘合一整天。为同样的原因,刻划黄铜管子或者镀黄铜在突出处。

如果塑料管子必须安置在储水箱的向阳面,用薄的铁丝网覆盖它,当墙壁被涂以灰泥时,用灰泥涂抹它。这样可以在太阳光晒得塑料管子易碎之前,增加许多年的使用。

另外一种安装管子的方法是在灰泥变硬以前,有意地阶段性地转动管子。当灰泥硬到可以保持形状时,湿润然后去除这些管子。标准的储水箱的配件和一个在里面的橡胶垫圈能够通过孔滑动,无论何时有需要都可以被替换。这个选择要求自始至终在管子附近为垫圈边缘预留空间。为了确定合适的装配,在安装地板混凝土之前,将零件摆好。第二天检查一下,确保混凝土没有移动和储水箱配件可以穿过孔。在混凝土变得太硬之前,可以用一片加强杆作为粗砺的锉刀将孔做得稍微大一点。

注: 储水箱上面的管道和临时的水存贮是开始储水箱的先决条件。

上面的照片显示了入口管子和一个更大的、被筛选的和被放气的溢出管子。一片窗口屏幕遮盖了舱口盖孔。在这张照片中,只安置了一半保持清洁的舱口盖屏幕,因此,舱口盖和铰链结构依然保持可见。屏幕用一根绳子或麻绳肚带和已完工的舱口盖盖子的重量来固定(显示盖子是开放的,并放置在储水箱屋顶上的一片塑料上面)。在入口下面和在流程管子上的15厘米的空气间隙将帮助保证可能的储水箱污染物不会到达入口管子或水源。大约在入口管子位置的第三根管子会被用为电子水平面传感器。

混凝土(灰泥): 当为了钢而使用2厘米的支持块时,地板可以做得比描述中的薄,在关于安置混凝土的讨论之前了解这一点是很好的。对于60立方米以下较小的储水箱,这是一个选择,而且当储水箱站点很难达到或者必须用手来运载湿的混凝土灰泥时,这也是最重要的。为了减少地板混凝土的容量,使用2厘米的支持块,在最后一层焊接线上增加一层鸡导线。检查那些可能突出已完成地板表面的导线,并修理它们。已完成的地板可以做成5.75厘米薄。

除了在美国东北部的一片小区域,对于每一个水泥度量,水泥对沙的比率是2.7对3个沙的度量,在那些区域中,作者发现比率最大值是每份水泥对2份沙。采用一系列变化的样品测试混合来建立产生硬灰泥的比率,这总是好的实践,纸杯对此是好的。混凝土灰泥一定不能含有过量的水;为了最大的力量,要减少抽缩崩裂。当一个在混合中的手指标记非常轻而且慢地安定,水部分是正确的。很好地混合混凝土灰泥;使用灰泥搅拌器,轮子手推车,混合盘子,或者由卡车来运送它。

光滑地板达到象车库和住宅一样完美的平板是没有必要的,虽然如果一个人有这种经验的话他将地板整得很平是很容易的。形象化扯拽一个长的木板横跨混凝土来整平它。一个长的木板在预先放置好的木支持上滑动。在适当的时候从湿的混凝土上去除支持铁砧,填装铁砧孔,用泥铲整光滑。你可以通过倾斜混凝土平面用泥铲光滑储水箱地板,储水箱地板的光滑程度只需要达到你可能做到的为止。 重新用泥铲修平任何抽缩裂纹。如果还留有任何的裂纹,当地板太硬了不能用泥铲工作时,使用一把硬的扫帚并且用水湿润抽缩裂纹。总保持储水箱地板湿润。

当接触混凝土是硬的而且水不能腐蚀它时,注满水在储水箱地板。注满它直到地板对墙壁钥匙的顶部。放置黑塑料在墙壁钥匙的上面,因此它不会被太阳烤干。用储水箱外面被铲过的土和里面的一些石头将黑塑料保持在适当的位置。如果有风的话,将塑料和垂直加强钢栓在一起。如果可能,等待3或4天再开始墙壁钢。然后在整个剩下的储水箱建造过程中保持地板潮湿。

对于一个完美的混凝土加工处理,标准的是将地板保持28天潮湿。
